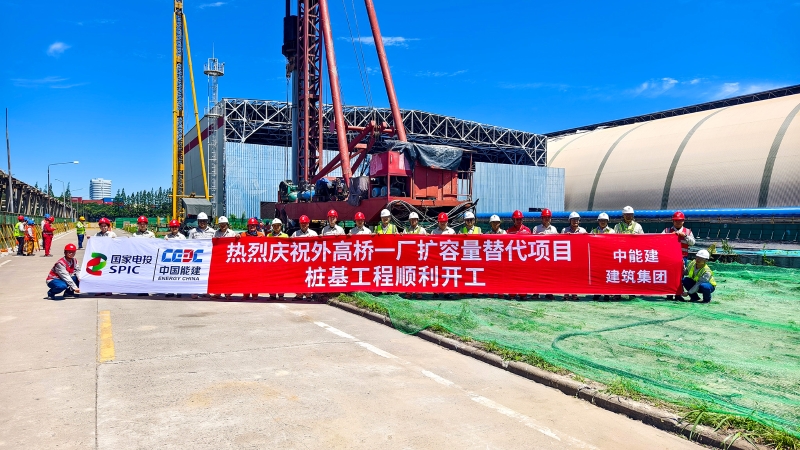

NEWS7月1日,上海外高橋一廠擴容量替代項目樁基工程順利開工,標志著該項目正式進入施工階段,為項目后續土建工程施工奠定了堅實的基礎。
本項目鍋爐區域樁基工程樁型為PHC管樁,共計379根,有效樁長分為68米和71米兩種,采用步履式樁架配備打樁錘進行沉樁施工,預計工期62天。為了確保樁基工程順利開工,項目管理團隊主動作為,超前策劃,堅持以計劃為牽引,每日盤點、糾偏項目前期重點工作清單,先后完成了施工資源準入、臨電布設、區域隔離、方案報批等前期準備工作,圓滿兌現了樁基工程開工的莊嚴承諾,獲得了業主及相關方的一致好評。
樁基工程的順利開工,不僅提振了信心,鼓舞了士氣,還為后續樁基施工積累了寶貴的經驗。在接下來的工作中,項目部仍將以里程碑計劃為牽引,倒排工期,掛圖作戰,在確保安全質量的前提下,全力加快工程進度,助力項目早日建成、創效。
據悉,上海外高橋一廠擴容量替代項目位于上海市浦東新區高東鎮,規劃建設2臺百萬千瓦超超臨界二次再熱燃煤發電機組。項目建成后,將有效彌補上海區域電力供應缺口,進一步推動上海能源安全低碳轉型和煤電結構調整升級,為上海區域電力系統的穩定運行及社會經濟的高質量發展提供了有力支撐。
