洛河四期項目8號高位收水冷卻塔環基澆筑完成

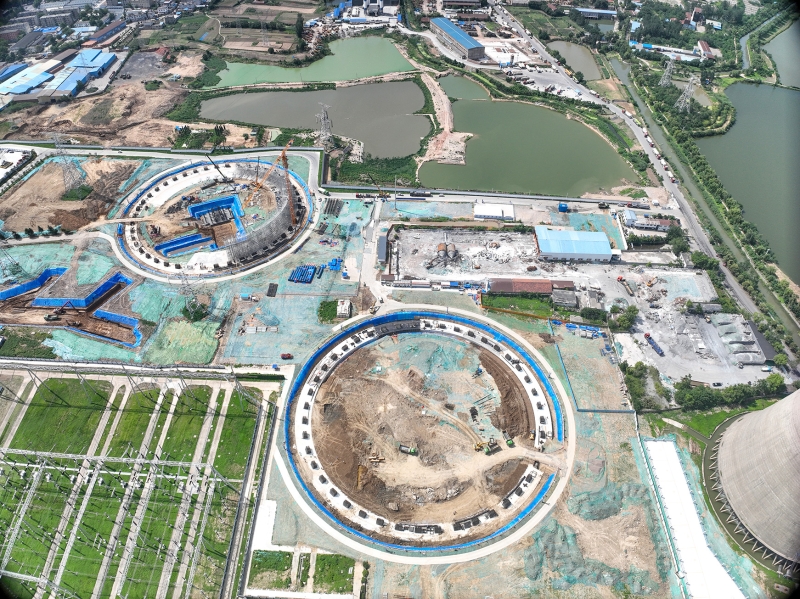

6月17日17時18分,隨著最后一倉混凝土順利入倉,洛河四期項目迎來關鍵節點——8號高位收水冷卻塔環基澆筑完成,實現全線合攏。此次施工的環基內半徑62.22米、外半徑71.02米,高2米,采用“跳倉法”分16倉澆筑,累計完成大體積混凝土6880立方米。

自5月17日首倉澆筑以來,項目團隊克服高溫多雨、環保督查、中高考期間噪聲管控等諸多困難,通過優化大體積混凝土配合比、控制混凝土入模溫度、加強人力資源調配、合理調整作業工序和作業時間等方法,奮戰31個晝夜,提前8天完成環基出零節點。此次環基完工為后續人字柱、筒壁施工奠定了堅實基礎。

當前,項目團隊始終秉持公司“至精者 贏未來”的核心價值觀,以高標準、嚴要求推進工程建設,緊扣安全管理零事故、工程質量創精品、建設進度保節點三大核心目標,全力推進后續施工任務,力爭打造電力工程建設新標桿。
