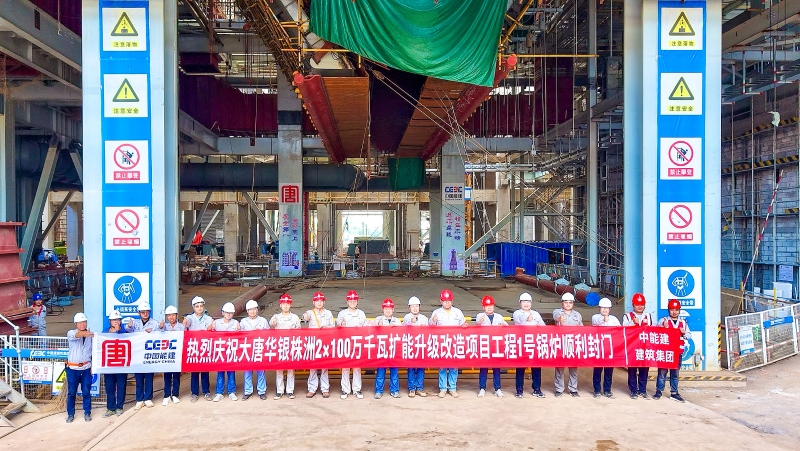

NEWS6月14日上午8點58分,大唐華銀株洲2×100萬千瓦擴能升級改造項目1號鍋爐后水冷灰斗吊裝完成,1號鍋爐順利封門。
1號鍋爐受熱面焊口共76509只,累計完成69218只,累計完成率90.47%,本次吊裝的后水冷灰斗,長22.18米,寬 17.9米,重量為125噸,使用4臺12噸卷揚機配套100噸滑輪組進行吊裝。面對水壓工期緊、任務重,現場作業場地較小,地處偏遠運輸困難,鍋爐設備運輸滯后等諸多不利因素,項目部積極溝通協調,督促現場硬件設備到位,充分協調人力和機械等施工資源,多次召開施工方案盤點,不斷改進封門計劃。為保證順利吊裝,采用水冷壁與集箱散管地面組合好、整體吊裝的方式,大大縮短了節點工期,在項目團隊和現場工作人員的努力下,1號鍋爐順利封門。
爐膛封門工作的完成,標志著1號機組鍋爐本體大件吊裝工作全部順利結束,同時也為之后鍋爐水壓里程碑節點順利實現奠定了堅實基礎。下一步,項目將以此為契機,在保證安全質量的前提下擼起袖子加油干,積極推進項目履約,向業主交出一份滿意的答卷。
