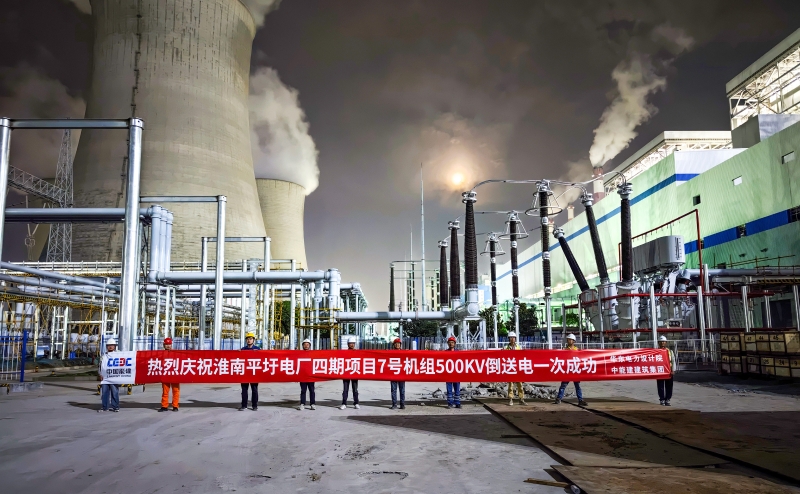

NEWS6月11日,淮南平圩電廠四期項目7號機組廠用電受電一次成功。
本次受電范圍廣、專業接口多、技術難度大。主要包括二期500千伏HGIS系統改建,7、8號啟備變離相母線,7號機組500千伏GIL管母,以及10千伏廠用電A、B段。特別是二期HGIS系統在不停電條件下實施電氣擴建,需與原有系統高精度對接,受電接口多、系統交叉點多,技術協調難度大。同時,單相長度900余米的500千伏GIL母線路徑長、落差大、安裝精度要求高,整體施工安全風險與質量控制壓力并存。
為確保廠用電受電一次成功,項目部秉承“精益求精、一次成優”的質量文化理念,超前謀劃、細化措施。組建專項工作組,圍繞受電系統進行詳盡劃分,壓實責任到人,編制專項施工方案與應急預案。前期多次組織專題會議,協調建設、監理等各方單位反復論證受電方案,逐一優化受電路徑、負荷切換、系統保護配合等關鍵環節。
在受電準備階段,項目部組織技術人員對相關設備開展全面復核,重點排查設備安裝質量、接線邏輯、保護定值、二次回路、絕緣水平等,確保所有系統滿足受電條件,并對發現問題實施“臺賬式”閉環整改,做到不放過一個盲點、不遺漏一個風險源。
受電當日,項目部嚴格按照操作規程推進各項工作,逐項確認隔離措施和安全交底情況,落實專人值守與操作區域封閉管理,確保作業現場“零干擾、零誤操作”。在多方配合下,順利完成高壓側合閘、低壓側送電、廠用系統分段受電等操作,所有系統運行平穩,電氣參數穩定,順利實現廠用電一次受電成功。
此前,項目部1000千伏開關站GIS區域已于5月29日完成特高壓受電,配合外送線路調停的5號、6號百萬機組分別于5月29號、6月2號先后啟動均通過四期母線一次并網成功。
此次廠用電的受電工作順利完成,體現了項目部在大系統協同、跨專業統籌、高風險作業組織等方面的專業能力,也為后續分系統試運創造了有利條件。下一步,項目部將繼續發揚“頂真、嚴謹、快捷”的工作作風,圍繞關鍵節點目標,科學部署、全力以赴,確保機組按期高質量投產,為公司年度履約目標提供堅強支撐。
