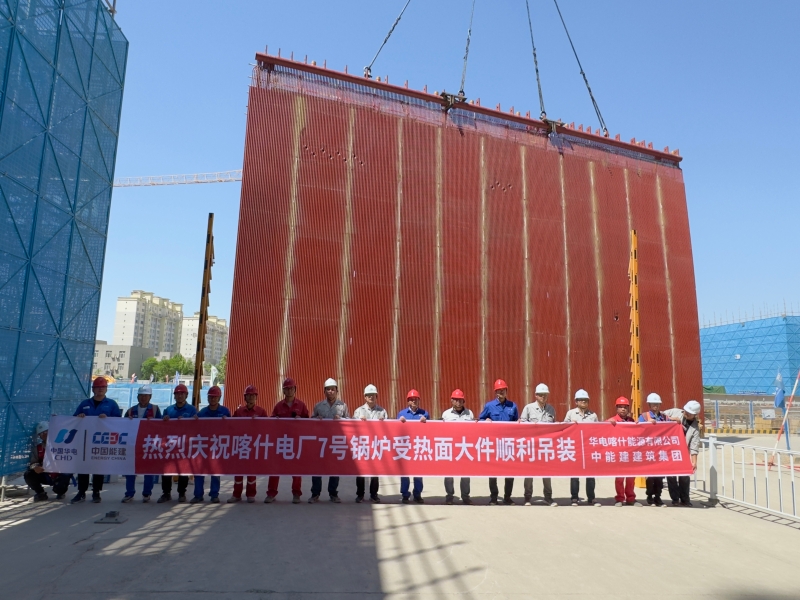

NEWS5月18日11時58分,喀什華電66萬機組工程7號鍋爐首片水冷壁管排順利吊裝臨拋就位,受熱面大件吊裝正式開始,鍋爐主體安裝工作進入施工高峰階段。
本次吊裝的“龐然大物”為左側垂直段水冷壁上段組件,重量為62噸,長20.72米、寬12米、主吊機械采用140噸塔吊,150噸履帶吊配合扳起。為實現吊裝順利開展,項目負責人牽頭,帶領熱動科和技術質量部反復研討、論證和優化方案,從設備的運輸進場、現場的組裝拼接、人員的培訓交底等方面都做了詳盡的安排;同時在吊裝前全面細致檢查各項作業條件,嚴格落實安全控制措施;吊裝過程中,各專業人員分工明確,全過程平穩有序、精確無誤。
目前,受熱面組合及吊裝工作正按施工流程和進度計劃有條不紊地向前推進。
